نرم کولر پروڈکشن لیڈ ٹائم کی وضاحت کی گئی۔

"پیداوار 30 سے ​​45 دن ہے" وہ جواب ہے جو زیادہ تر خریداروں کو ملتا ہے، اور یہ سچ ہے — لیکن یہ صرف ٹائم لائن کے درمیانی حصے کو بیان کرتا ہے۔ آرڈر سے لے کر گودام کی حقیقت میں نمونے لینے، نظرثانی کے چکر، میٹریل ان باؤنڈ، معائنہ، سمندری مال برداری اور کسٹم کلیئرنس شامل ہیں، اور وہ تاخیر جو لانچنگ کی تاریخوں کو تباہ کرتی ہے تقریباً پروڈکشن لائن پر کبھی نہیں ہوتی۔ وہ اس سے پہلے، منظوریوں اور مواد میں ہوتے ہیں۔ یہ گائیڈ پوری ٹائم لائن کو اس کے حقیقی اجزاء میں توڑ دیتا ہے، یہ بتاتا ہے کہ وقت اصل میں کہاں ضائع ہوتا ہے، اور یہ بتاتا ہے کہ طبیعیات لاگو نہیں ہوتی ہے کا بہانہ کیے بغیر شیڈول کو کیسے کمپریس کیا جائے۔ Sealock (YiFuLong Outdoor Gear Co., Ltd.) 7-15 دن کے نمونے لینے اور 30-45 دن کی پیداوار کا حوالہ دیتا ہے، اور یہ بتاتا ہے کہ ان نمبروں کے ارد گرد کیا بیٹھتا ہے۔


"لیڈ ٹائم" کا کیا مطلب ہونا چاہئے۔

اس کی صحیح وضاحت کریں ورنہ آپ غلط نمبر کے خلاف منصوبہ بندی کریں گے۔ سخت معنوں میں، لیڈ ٹائم سے مراد خریداری کے آرڈر کی منظوری سے لے کر تیار شدہ ملبوسات تک فیکٹری کے گیٹ سے نکلنے تک کی کل مدت ہے۔ لیکن ایک برانڈ کو درحقیقت جس تعداد کی ضرورت ہوتی ہے وہ وسیع تر ہے: ;پروڈکشن آرڈر دینے سے لے کر فروخت کے لیے تیار سامان وصول کرنے تک، پھیلے ہوئے، نمونے لینے، فٹنگ اور حتمی منظوری؛ فیبرک اور ٹرم سورسنگ اور فیکٹری میں باؤنڈ؛ بلک کاٹنا، سلائی اور ختم کرنا؛ کوالٹی کنٹرول اور پیکنگ؛ مال کی ڑلائ، کسٹم کلیئرنس اور گودام میں باؤنڈ۔

فیکٹری لیڈ ٹائم اور آپ کا لیڈ ٹائم مختلف نمبرز ہیں۔ دوسرے پر منصوبہ بنائیں۔

وہ تلاش جس سے آپ کی منصوبہ بندی کو بدلنا چاہیے۔

یہ تحقیق میں سب سے مفید چیز ہے، اور یہ اس بات سے متصادم ہے جہاں زیادہ تر خریدار اپنے دباؤ پر توجہ مرکوز کرتے ہیں: ؛ زیادہ تر برانڈز سلائی شروع ہونے سے پہلے وقت ضائع کرتے ہیں — مواد کی دستیابی اور منظوری معمول کی رکاوٹ ہیں، اور تانے بانے کی تاخیر سے بازیافت کرنا سب سے مشکل ہے کیونکہ کٹنگ ٹیبل پر یارڈج کے بغیر نیچے کی طرف کچھ بھی شروع نہیں ہو سکتا۔ دیر سے رنگ کی منظوری یا ہر بعد کے مرحلے کے ذریعے جھرنوں پر ابتدائی طور پر ایک آؤٹ آف اسٹاک فیبرک۔

ایک مینوفیکچرر اس کی مقدار بتاتا ہے: ;فیبرک سورسنگ اور ڈائینگ پہلے آرڈرز میں 45% تا 55% تاخیر کا سبب بنتی ہے۔ پہلے آرڈر پر تقریباً نصف تاخیر کا خطرہ اس مرحلے پر ہوتا ہے جس میں زیادہ تر خریدار انتظامی طور پر پیش آتے ہیں۔

نتیجہ براہ راست مندرجہ ذیل ہے: ؛ لانچ کی تاریخ کی حفاظت کا قابل اعتماد طریقہ یہ ہے کہ فیبرک اور منظوریوں کو جلد بند کر دیا جائے، نہ کہ بعد میں پروڈکشن کو کمپریس کرنا۔ ہفتہ چھ میں فیکٹری کا پیچھا کرنے سے پہلے ہفتہ میں ضائع ہونے والا وقت واپس نہیں آتا۔

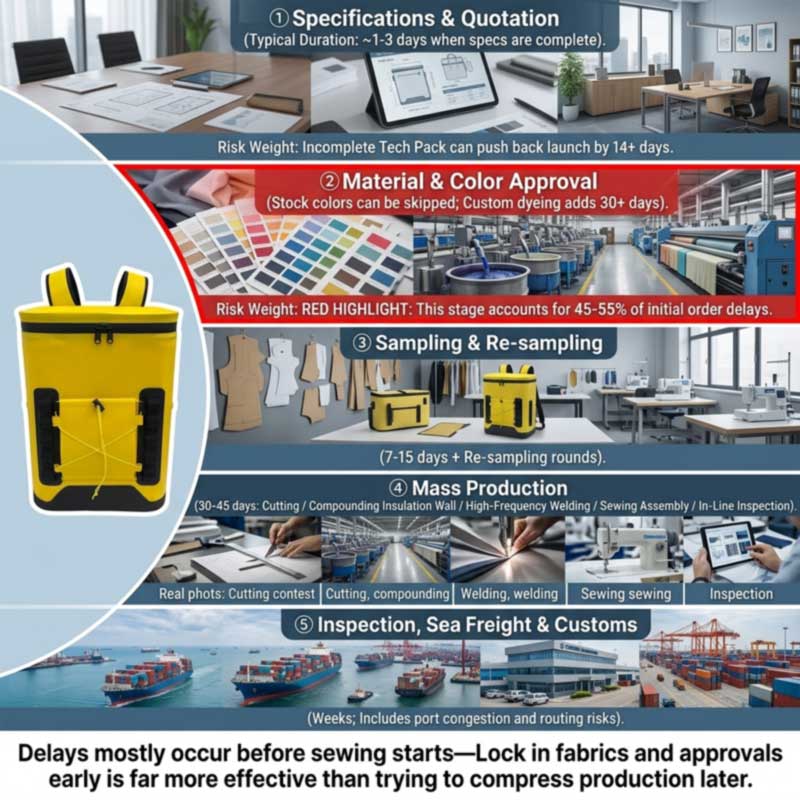

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

اسٹیج بہ اسٹیج

1. تفصیلات اور کوٹیشن

مختصر مکمل ہونے پر تیز: بینچ مارکس ؛ٹیک پیک کا جائزہ اور کوٹیشن تقریباً 1-3 دنوں میں ڈالتے ہیں جب وضاحتیں مکمل ہوجاتی ہیں۔ جب یہ نہ ہو تو سست — ؛ نامکمل ٹیک پیک رگڑ کی ایک بنیادی وجہ ہیں، جو اکثر پروجیکٹ کی شروعات کی تاریخ میں 14 یا اس سے زیادہ دن کا اضافہ کر دیتے ہیں، کیونکہ کوئی فیکٹری درست پیمائش، سیون کی وضاحتیں اور مواد کے بل کے بغیر درست طریقے سے حوالہ نہیں دے سکتی یا فیبرک کاٹ نہیں سکتی۔

کولر کے لیے، "مکمل" کا مطلب ہے نام: شیل مواد اور انکار، موصلیت کی قسم اور دیوار کی موٹائی، لائنر مواد اور مارکیٹ کی تعمیل، بندش کی قسم اور مہر کی سطح، برداشت کے ساتھ صلاحیت اور اندرونی طول و عرض، ہارڈ ویئر، ہارنس، برانڈنگ کا طریقہ اور پیکیجنگ۔

2. مواد اور رنگ کی منظوری - اصل رکاوٹ

بینچ مارکس تجویز کرتے ہیں؛ کچھ پروگراموں میں فیبرک اور سوئچ کے انتخاب کے لیے 3–7 دن، لیکن حسب ضرورت رنگ، رنگنے یا خصوصی مواد زیادہ وقت لے سکتے ہیں — اور "لمبا" کافی ہو سکتا ہے:؛ اگر کوئی برانڈ اپنی مرضی کے مطابق رنگے ہوئے کپڑوں یا مخصوص تراشوں کی درخواست کرتا ہے، تو ٹائم لائن 30 دن یا اس سے زیادہ بڑھ سکتی ہے۔

ایک نرم کولر میں لباس کے مقابلے زیادہ مادی دھارے ہوتے ہیں: شیل فیبرک، بند سیل فوم، فوڈ گریڈ لائنر فلم، ایئر ٹائٹ یا واٹر پروف زپر، بکسے، ویبنگ اور لیبل۔ ہر ایک کا اپنا ان باؤنڈ لیڈ ٹائم ہوتا ہے، اور سب سے سست وقت آغاز کی تاریخ سیٹ کرتا ہے۔ ہارڈ ویئر اور ٹرمز خاص توجہ کے مستحق ہیں، کیونکہ وہ چھوٹے، سستے اور معمول کے مطابق بھولے ہوئے ہیں — پھر بھی؛ یہاں تک کہ جب فیبرک اور لیبر تیار ہوں، ایک غائب فنکشنل یا برانڈڈ جزو پیداوار کو شروع ہونے سے روک سکتا ہے۔

3. نمونے اور نظرثانی

Sealock نمونوں کے لیے 7-15 دن کا حوالہ دیتا ہے، زمینی نشوونما کے لیے طویل جہاں پیٹرن اور ویلڈنگ ٹولنگ کو پہلے انجنیئر کیا جانا چاہیے۔ متغیر بنانا نہیں ہے؛ یہ راؤنڈز کی تعداد ہے — اور راؤنڈ مختصر معیار اور تاثرات کی رفتار سے چلتے ہیں۔ ;خریداروں کے تاثرات میں تاخیر یا غیر واضح وضاحتیں نمونے کی منظوری کی ٹائم لائن کو بڑھا دیتی ہیں، اور ایک تجویز کردہ ڈسپلن یہ ہے؛ اس بات کو یقینی بنانے کے لیے کہ رفتار ضائع نہ ہو، نمونے پر نظرثانی کے لیے 48 گھنٹے کا اصول۔

4. بلک پیداوار — 30 سے ​​45 دن

اصل میں اس کھڑکی کے اندر کیا ہوتا ہے، ایک ویلڈڈ کولر کے لیے: کٹنگ شیل، فوم اور لائنر؛ موصل دیوار کو ٹکڑے ٹکڑے کرنا؛ جسم، بنیاد اور بندش کی اعلی تعدد ویلڈنگ؛ ہارنس، جیبیں، ویببنگ اور تراشنا؛ اسمبلی اور ہارڈ ویئر؛ بھر میں ان لائن معائنہ؛ ختم اور پیکنگ.

شیڈولنگ کے لیے قابل غور: بہت سے کولر بلڈز گزرتے ہیں۔دو مختلف پیداوار لائنیں- ہائی فریکوئنسی ویلڈنگ لائن اور سلائی لائن۔ Sealock میں یہ ایک ہی منزل پر الگ الگ کمروں میں بیٹھتے ہیں، اور سلائی ہوئی تعمیر آؤٹ سورس قدم کے بجائے اندرون خانہ بنیادی صلاحیت ہے۔ ایک تعمیر جو دونوں کو استعمال کرتی ہے وہ صرف ویلڈڈ یا صرف سلائی ہوئی پروڈکٹ کے مقابلے میں تھوڑا طویل اندرونی راستہ ہے، جس کی ایک وجہ یہ ہے کہ پیچیدگی پروڈکشن ونڈو کو متاثر کرتی ہے۔ مکمل سلسلہ اندر ہے۔نرم کولر بیگ کیسے تیار کیے جاتے ہیں۔.

5. معائنہ

اسے تقریباً 80% مکمل ہونے پر بک کرو تاکہ دوبارہ کام کرنے کا وقت ہو۔ کولر پر، پانی کی جانچ کے لیے خاص طور پر وقت دیں، اور یاد رکھیں کہ بیلنس کی ادائیگی عام طور پر پاس شدہ معائنہ سے منسلک ہوتی ہے۔ دیکھیںشپمنٹ سے پہلے نرم کولر کے معیار کا معائنہ.

6. فریٹ اور کلیئرنس

اسٹیج خریدار اکثر مکمل طور پر چھوڑ دیتے ہیں۔ اوشین ٹرانزٹ پلس ڈیسٹینیشن کلیئرنس میں ہفتوں کا اضافہ ہوتا ہے، اور یہ کسی کے بھی کنٹرول سے باہر رکاوٹ کا شکار ہوتا ہے: بندرگاہوں کی بھیڑ، راستے میں رکاوٹیں، کسٹم یا جیو پولیٹیکل واقعات ان کھڑکیوں کو مزید بڑھا سکتے ہیں، اس لیے ڈیلیوری بفر ضروری ہے۔ روٹنگ کے حالیہ حالات پیمانے کو واضح کرتے ہیں — ایک مینوفیکچرر نوٹ کرتا ہے کہ کیپ آف گڈ ہوپ کے ارد گرد کیرئیر دوبارہ روٹ کر رہے ہیں؛ یورپ کو ترسیل کے لیے خودکار 10 سے 14 دن کی تاخیر۔ کولر بھی بڑے ہوتے ہیں اور حجم کے لحاظ سے چارج ہوتے ہیں، جس کی قیمت وقت سے زیادہ ہوتی ہے۔ دیکھیںتھوک کولر بیگ مینوفیکچرر: بلک قیمت اور FOB شرائط.

تاخیر کی عام وجوہات

وجہ عام اثر روک تھام
نامکمل ٹیک پیک شروع ہونے سے پہلے 14+ دن شامل کیے گئے۔ مواد، طول و عرض، رواداری، بندش اور تعمیل سامنے کی وضاحت کریں۔
اپنی مرضی کے مطابق رنگ / اپنی مرضی کے مطابق مواد 30+ دن؛ ~پہلے آرڈر میں تاخیر کا نصف خطرہ یہاں بیٹھتا ہے۔ پہلے آرڈر کے لیے اسٹاک کے رنگ استعمال کریں، یا فوراً لیب ڈپس شروع کریں۔
سست خریدار کی رائے ہر سیمپلنگ راؤنڈ کو بڑھاتا ہے۔ واحد فیصلہ ساز؛ 48 گھنٹے جوابی اصول
درمیانی عمل کے ڈیزائن میں تبدیلیاں دنوں سے ہفتوں تک؛ رنگے ہوئے کپڑے کو باطل کر سکتا ہے۔ لاک ڈیزائن اور میٹریل بیس جلد۔ تبدیلیوں کو نئی اشیاء کے طور پر دیکھیں
ٹرمز یا ہارڈ ویئر غائب ہے۔ لائن لوڈنگ کو مکمل طور پر روکتا ہے۔ جلد تراشیں آرڈر کریں؛ لائن لوڈنگ سے پہلے ان باؤنڈ تاریخوں کی تصدیق کریں۔
قومی تعطیلات ہفتے — بہار کا تہوار ایک کئی ہفتوں پر مشتمل رکاوٹ ہے۔ سست روی سے پہلے آرڈر کریں؛ چائنا گائیڈ دیکھیں
ناکام معائنہ / دوبارہ کام دنوں سے ہفتوں تک واضح عیب کی تعریف اور سونے کے نمونے سے پہلے کی پیداوار پر اتفاق کیا گیا۔
فریٹ اور کسٹم ہفتے، متغیر ایک بفر بنائیں؛ کم از کم ٹرانزٹ کا منصوبہ نہ بنائیں

ان میں سے دو زور کے مستحق ہیں۔ درمیانی عمل میں ہونے والی تبدیلیاں وقت کے ساتھ ساتھ پیسے میں بھی مہنگی ہوتی ہیں: ؛رنگوں کو دوبارہ تراشنا، پینل کو دوبارہ بُننا یا فیبرک کو پہلے سے رنگنے کے بعد دوبارہ ڈیزائن کرنا دن یا ہفتوں کا اضافہ کر دیتا ہے — کلیدی ڈیزائن کے عناصر اور فیبرک بیسز کو جلد لاک کریں، اور بڑی تبدیلیوں کو نئے آئٹم کوڈ کے طور پر ان کی اپنی لیڈ ٹائم توقعات کے ساتھ سمجھیں۔ اور تعطیلات فوٹ نوٹ نہیں ہیں: پیداواری ممالک میں قومی تعطیلات کے لیے یا تو ایڈوانس آرڈرنگ یا اضافی بلٹ ان بفر ٹائم درکار ہوتا ہے۔ کولر بیگز کے لیے، جن کی آرڈرنگ ونڈو بہار کے تہوار کے دورانیے میں بیٹھتی ہے، یہ پہلے آرڈر کی منصوبہ بندی کی رکاوٹ ہے — دیکھیںچین میں نرم کولر بنانے والا: مکمل OEM گائیڈ.

ٹائم لائن کو اصل میں کمپریس کرنے کا طریقہ

لیور جو کام کرتے ہیں، تقریبا تاثیر کے لحاظ سے:

  1. اسٹاک مواد اور اسٹاک رنگوں کا انتخاب کریں۔یہ پہلے آرڈر پر تاخیر کا واحد سب سے بڑا ذریعہ ہٹاتا ہے — کوئی لیب ڈپ سائیکل نہیں، کوئی ڈائی لاٹ انتظار نہیں۔
  2. مکمل تفصیلات جمع کروائیں۔پیداوار کے لیے تیار بریف 14 دن کی دریافت کے لوپ کو 1–3 دن کے کوٹیشن میں بدل دیتا ہے۔
  3. دوبارہ پروگراموں کے لیے بنیادی مواد کو پہلے سے منظور کریں۔معیاری مشورہ یہ ہے کہ؛ دوبارہ لیب ڈپس کو چھوڑنے کے لیے بنیادی کپڑوں کو پہلے سے منظور کرنا — منظور شدہ مواد پر دوسرا آرڈر پہلے سے زیادہ تیز ہے۔
  4. تاثرات کو یکجا کریں اور تیزی سے فیصلہ کریں۔ایک فیصلہ ساز، ایک مضبوط ردعمل، ایک طے شدہ تبدیلی کا عزم۔ ;واضح، مکمل تصریحات فراہم کر کے نمونے کی تکرار کو مستحکم کرنا ایک دستاویزی لیور ہے۔
  5. ایک موجودہ پلیٹ فارم سے شروع کریں۔برانڈنگ اور تصریحات کی تبدیلیاں ایک ثابت شدہ ویلڈڈ بلڈ سکپ پیٹرن انجینئرنگ اور ویلڈنگ ٹولنگ کی مکمل ترقی پر۔
  6. آف سیزن میں آرڈر کریں۔فیکٹری لوڈنگ ایک حقیقی رکاوٹ ہے۔ ایک ہی آرڈر کو ایک پرسکون ونڈو کے نظام الاوقات میں جلد دیا جاتا ہے۔
  7. ایئر فریٹ، صرف ایمرجنسی کے طور پر۔ایماندارانہ فریمنگ: ؛فضائی فریٹ آخر میں دو سے چار ہفتوں تک لیکن سمندر کی قیمت سے کئی گنا پیچھے رہ سکتا ہے، اس لیے یہ منصوبہ بندی کے بجائے ایمرجنسی لیور کے طور پر کام کرتا ہے۔
جس کو کمپریس نہیں کیا جا سکتا۔ویلڈنگ، وال لیمینیشن اور کیورنگ میں جتنا وقت لگتا ہے انہیں جلدی کرنے سے ایسے نقائص پیدا ہوتے ہیں جو معائنہ میں ناکام رہتے ہیں اور ان کی بچت سے زیادہ وقت خرچ ہوتا ہے۔ پانی کی جانچ کے لیے مدت درکار ہوتی ہے تاکہ یہ سست روئی کو ظاہر کرے۔ سمندری مال برداری جغرافیہ سے طے ہوتی ہے۔ ایک سپلائر جو مواد، رنگ کی منظوری اور فیکٹری لوڈنگ پر بحث کیے بغیر کسی بھی آخری تاریخ سے اتفاق کرتا ہے وہ منصوبہ بندی نہیں کر رہا ہے — اور امید پرستی پر متفق ہونے والا شیڈول گم شدہ سیزن کا سب سے عام راستہ ہے۔


پیچھے کی طرف منصوبہ بندی: ایک کام شدہ شیڈول

آن شیلف تاریخ سے کام کریں، خریداری کے آرڈر سے نہیں۔ گھٹائیں، اس ترتیب میں:

آن شیلف کی تاریخ سے پیچھے ہٹیں۔ اجازت دیں۔
گودام وصول کرنا، QC اور لسٹنگ دنوں سے ایک ہفتہ
بندرگاہ سے اندرون ملک ترسیل دن
کسٹم کلیئرنس دن، متغیر
سمندری نقل و حمل ہفتے، راستے پر منحصر — بفر شامل کریں۔
پری شپمنٹ معائنہ اور کوئی دوبارہ کام ایک ہفتے تک
بلک پیداوار 30-45 دن
میٹریل ان باؤنڈ (سب سے طویل لیڈ آئٹم) دنوں سے ہفتوں تک؛ 30+ اگر حسب ضرورت رنگے ہوئے ہیں۔
نمونے لینے اور منظوری کے چکر 7-15 دنوں کے علاوہ نظرثانی
تفصیلات اور کوٹیشن مکمل ہونے پر 1-3 دن
چھٹیوں کا بفر اگر شیڈول موسم بہار کے تہوار کو عبور کرتا ہے تو ہفتے

موسم گرما کے ٹھنڈے رینج کے لئے یہ ریاضی عام طور پر موسم خزاں یا موسم سرما کے شروع میں عزم کی تاریخ پر اترتا ہے۔ جون کے آغاز کے لیے موسم بہار میں شروع ہونے والا ایک برانڈ پہلے ہی سیزن کھو چکا ہے — اور کولر موسمی ہوتے ہیں، اس لیے جو سامان دیر سے پہنچتا ہے وہ ایک مہینے کے بجائے ایک سال انتظار کرتا ہے۔ تجارتی نتائج کا احاطہ کیا گیا ہے۔اپنا کولر بیگ پیک برانڈ کیسے شروع کریں۔.

دوبارہ ترتیب دینا مت بھولنا۔اگر پہلا رن فروخت ہو جاتا ہے، تو متبادل میں 30-45 دن کے علاوہ مال برداری کا وقت لگتا ہے — اس لیے وسط سیزن سیل آؤٹ کا مطلب ہے کہ ری اسٹاک سیزن کے بعد آتا ہے، جب تک کہ اصل شیڈول میں دوبارہ ترتیب دینے کی منصوبہ بندی نہ کی گئی ہو۔ پہلی کھیپ اترنے سے پہلے اپنے ٹرگر پوائنٹ کو دوبارہ ترتیب دیں۔


Sealock لیڈ ٹائمز

اقتباس ایک مکمل تفصیلات پر تیزی سے
سیمپلنگ 7-15 دن؛ گراؤنڈ اپ ڈویلپمنٹ کے لیے زیادہ وقت جبکہ پیٹرن اور ویلڈنگ ٹولنگ انجنیئر ہوتے ہیں۔
پیداوار نمونے اور جمع کی تصدیق کے بعد 30-45 دن
شرائط MOQ 300 پی سیز فی ڈیزائن؛ ایف او بی گوانگ ڈونگ
قابلیت اندرون خانہ ہائی فریکوئنسی ویلڈنگ لائنیں اور سلائی لائنیں — الگ کمرے، ایک ہی منزل؛ بہت سے تعمیرات دونوں کا استعمال کرتے ہیں
معیار IQC/IPQC/OQC، AQL سیمپلنگ، گولڈ سیمپل سائن آف، مکمل واٹر وسرجن بیچ ٹیسٹنگ؛ SGS یا QIMA کا خیرمقدم کیا گیا۔
اصل اسی تصریح پر چین یا ویتنام
سرٹیفیکیشنز ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

پلیٹ فارمز جو پہلے شیڈول کو مختصر کرتے ہیں — اسٹاک کلر ویز میں موجودہ ویلڈڈ بلڈز، اس لیے کوئی پیٹرن ڈیولپمنٹ اور کوئی ڈائی لاٹ نہیں:

تصویر ماڈل یہ شیڈول کو کیوں مختصر کرتا ہے۔ لنک
28L airtight-zipper insulated backpack cooler SL-I274 28L ایئر ٹائٹ-زِپر بیگ پیک کولر (SL-I274) ثابت شدہ 48 گھنٹے مہربند تعمیر، چار اسٹاک رنگ دیکھیں
Insulated soft cooler backpack with molded lid SL-E050B موصلیت والا کولر بیگ، مولڈ ڈھکن (SL-E050B) دو سائز پہلے ہی تیار ہو چکے ہیں — نئے ٹولنگ کے بغیر رینج کی توسیع دیکھیں
Roll-top leakproof soft cooler SL-I288 رول ٹاپ لیک پروف سافٹ کولر (SL-I288) موجودہ ٹین/گرے کلر ویز؛ اپنی مرضی کے مطابق ڈائی لاٹ کے بغیر مخصوص دیکھیں
Insulated leakproof cooler backpack SL-I075A موصل لیک پروف کولر بیگ (SL-I075A) تین اسٹاک رنگوں میں ویلیو پلیٹ فارم دیکھیں

اکثر پوچھے گئے سوالات: نرم کولر لیڈ ٹائمز

سوال: نرم کولر کی پیداوار میں کتنا وقت لگتا ہے؟

A: بلک پیداوار عام طور پر نمونے اور جمع کی تصدیق کے 30-45 دن بعد ہوتی ہے، نمونے کے ساتھ 7-15 دن پہلے۔ لیکن آرڈر ٹو گودام لمبا ہے — تفصیلات اور کوٹیشن شامل کریں، مواد کا اندراج، نمونے کی نظرثانی، معائنہ، سمندری مال برداری اور کسٹم کلیئرنس۔ منظوری سے دو سے تین ماہ ایک حقیقت پسندانہ منصوبہ بندی ہے۔

سوال: تاخیر اصل میں کہاں سے آتی ہے؟

A: زیادہ تر پیداوار شروع ہونے سے پہلے۔ مواد کی دستیابی اور منظوری معمول کی رکاوٹ ہیں، اور تانے بانے کی تاخیر سے بازیافت کرنا سب سے مشکل ہے کیونکہ کٹنگ ٹیبل پر مواد کے بغیر نیچے کی طرف کوئی بھی چیز شروع نہیں ہوسکتی ہے - ایک مینوفیکچرر فیبرک سورسنگ اور رنگنے کے لیے 45-55% فرسٹ آرڈر تاخیر کو منسوب کرتا ہے۔ دیر سے رنگ کی منظوری ہر بعد کے مرحلے میں پھیل جاتی ہے۔

سوال: کسٹم رنگ میں کتنا اضافہ ہوتا ہے؟

A: ممکنہ طور پر 30 دن یا اس سے زیادہ، کیونکہ اپنی مرضی کے مطابق رنگنے کا اپنا لیب ڈپ اپروول سائیکل اور ڈائی لاٹ لیڈ ٹائم لاتا ہے۔ وقت کے دباؤ کے تحت پہلے آرڈر کے لیے، سٹاک کلر وے کا انتخاب شیڈول کی حفاظت کا واحد سب سے مؤثر طریقہ ہے۔

سوال: اگر میں دیر سے ہوں تو کیا میں پیداوار کو تیز کر سکتا ہوں؟

A: صرف حدود کے اندر۔ ایئر فریٹ دو سے چار ہفتوں کے آخر میں سمندر کی قیمت سے کئی گنا زیادہ وصول کر سکتا ہے، جس کی وجہ سے یہ منصوبہ بندی کے بجائے ایک ہنگامی لیور بنتا ہے۔ ویلڈنگ، وال لیمینیشن اور پانی کی جانچ میں جتنا وقت لگتا ہے، اور انہیں جلدی کرنے سے ایسے نقائص پیدا ہوتے ہیں جو معائنہ میں ناکام ہو جاتے ہیں اور ان کی بچت سے زیادہ وقت لگتا ہے۔ مواد اور منظوریوں کو جلد بند کر کے تاریخ کی حفاظت کریں، نہ کہ بعد میں پیداوار کو سکیڑ کر۔

سوال: مجھے موسم گرما کی حد کتنی آگے آرڈر کرنی چاہئے؟

A: گودام کی وصولی، اندرون ملک ترسیل، کسٹمز، سمندری ٹرانزٹ، معائنہ، 30-45 دن کی پیداوار، مواد کی ان باؤنڈ، نمونے لینے اور منظوریوں کے ذریعے اپنی آن شیلف تاریخ سے پیچھے کی طرف کام کریں — پھر اگر شیڈول موسم بہار کے تہوار کو عبور کرتا ہے تو چھٹی کا بفر شامل کریں۔ زیادہ تر موسم گرما کے ٹھنڈے رینجز کے لیے جو موسم خزاں یا سردیوں کے شروع میں عزم رکھتا ہے۔

سوال: میرے لیڈ ٹائم میں سب سے بڑا فرق کیا ہے؟

A: ایک مکمل تفصیلات اور اسٹاک کلر وے۔ پروڈکشن کے لیے تیار بریف دو ہفتے کے ڈسکوری لوپ کو ایک سے تین دن کے کوٹیشن میں بدل دیتا ہے، اور اسٹاک کا رنگ اہم راستے سے ڈائی لاٹ کو ہٹا دیتا ہے۔ اس کے بعد: نمونے لینے کے دوران تیز، مستحکم فیڈ بیک، اور نیا پیٹرن تیار کرنے کے بجائے موجودہ پلیٹ فارم سے شروع کرنا۔

ایک شیڈول کی منصوبہ بندی؟Sealock (YiFuLong Outdoor Gear Co., Ltd.) چین اور ویتنام میں 7-15 دن کے نمونے لینے اور 30-45 دن کی پیداوار کے حوالے سے ویلڈڈ اور سلے ہوئے نرم کولر تیار کرتا ہے۔ اپنی آن شیلف تاریخ بھیجیں اور ٹیم آپ کے ساتھ کیلنڈر کو پیچھے کی طرف کام کرے گی - اور اگر یہ فٹ نہیں ہے تو صاف صاف کہیں۔

ای میل:info@sealock.com.hk |  فون: +86-13632981825  | نرم کولر رینج کو براؤز کریں۔

یہاں بیان کردہ معیارات اور تاخیر کے اعدادوشمار 2026 کے وسط تک عوامی طور پر دستیاب ملبوسات اور نرم اشیاء کی تیاری کے ذرائع کی عکاسی کرتے ہیں اور فیکٹری، مصنوعات، مواد اور موسم کے لحاظ سے مختلف ہوتے ہیں۔ روٹنگ کے حالات کے ساتھ خاص طور پر فریٹ کے اوقات تبدیل ہوتے ہیں۔ لانچ کی تاریخ سے پہلے اپنے سپلائر کے ساتھ موجودہ لیڈ ٹائم اور صلاحیت کی تصدیق کریں۔
